1.處理索賠總的原則
(1)索賠必須以合同為依據;
(2)必須注意資料的積累(即索賠證據);
(3)及時、合理地處理索賠(否則積重難返);
(4)加強索賠的前瞻性,避免過多索賠事件的發生。
2.工期索賠的處理原則
(1)單事件條件下工期延誤的處理原則:
①發生在關鍵線路上的工期延誤;
②發生在非關鍵線路上的延誤。
(2)多事件條件下工期延誤的處理原則:
①按初始延誤優先的原則:誰造成的延誤發生在前,就以誰的延誤為準來處理索賠。
②不允許在同一時段內存在二個及二個以上索賠事件的原則:在同一時間段內有多個原因造成的延誤,只考慮一個主要原因造成的索賠。
③按對承包商不利的原則。
3.費用索賠處理的原則
(1)單純窩工造成費用損失的索賠原則:
①人工窩工造成的費用損失只計窩工人工費,不按人工工日計算;
②機械窩工造成的費用損失:若機械是承包商自有的,則索賠費用按機械折舊費計算。若機械是承包商租賃的,則索賠費用按機械租賃費計算。
(2)工程量增加引起費用增加的索賠原則:前提條件是非承包商原因造成的工程量增加。
①工程直接費的增加,分別按人工、材料、機械的預算單價分項計算。
②管理費的增加,按當?shù)氐挠嘘P(guān)費率套取計算。
(3)按國際慣例,索賠事件發生后,承包商當時沒有采取任何積極補救措施的,業主可拒絕索賠要求。
(4)按承包商和業主責任比例處理的原則。
索賠的基本程序和相關規定

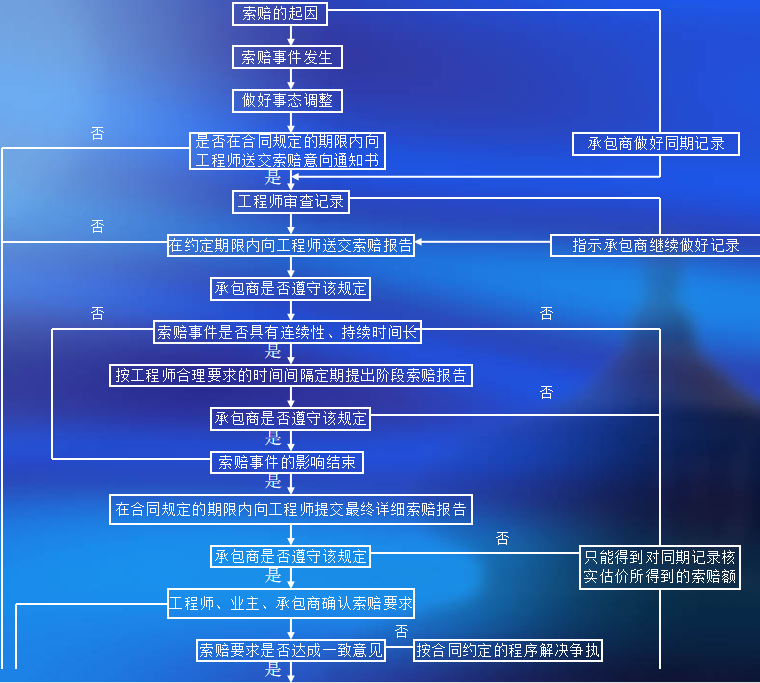

(一)索賠的基本程序

(二)我國有關索賠程序和時限的規定
