施工階段工程造價資金使用計劃的編制與控制

(一)、控制資金使用計劃對工程造價具有重要影響

施工階段<a href=

資金使用計劃的編制與控制對工程造價的重要影響表現在以下幾方面:

1.通過編制資金使用計劃,合理確定工程造價的總目標值和各階段目標值,使工程造價的控制有所依據,并為資金的籌集與協調打下基礎;

2.通過資金使用計劃的科學編制,可以對未來工程項目的資金使用和進度控制有所預測,消除不必要的資金浪費和進度失控,也能夠避免在今后工程項目中由于缺乏依據而進行輕率判斷所造成的損失;

3.在建設項目的進行過程中,通過資金使用計劃的嚴格執行.可以有效地控制工程造價上升,最大限度地節約投資,提高投資效益;

4.對脫離實際的工程造價目標值和資金使用計劃,應在科學評估的前提下.允許修訂和修改,使工程造價更加趨于合理水平,從而保障建設單位和承包商各自的合法利益。

(二)、資金使用計劃的編制

1.按不同子項目編制資金使用計劃。

2.按時間進度編制的資金使用計劃。

利用確定的網絡計劃便可計算各項活動的最早及最遲開工時間,獲得項目進度計劃的甘特圖。在甘特圖的基礎上便可編制按時間進度劃分的投資支出預算,進而繪制時間——投資累計曲線(S形曲線)。時間——投資累計曲線的繪制步驟如下:

(1)確定工程進度計劃,編制進度計劃的甘持圖;

(2)根據每單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)的投資.

(3)計算規定時間t計劃累計完成的投資額,其計算方法為:各單位時間計劃完成的投資額累加求和,可按下式計算

式中

Q1——某時間t計劃累計完成投資額;

  ——單位時間n的計劃完成投資額;

qn——規定的計劃時間。

(4)按各規定時間的值,繪制S形曲線,如圖所示。

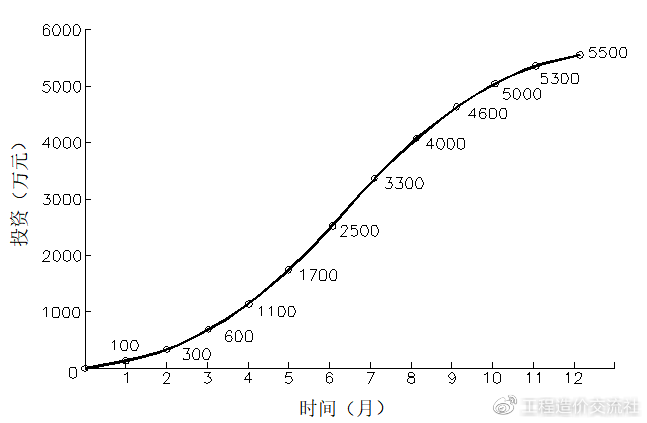

時間投資累計曲線(S曲線)

投資計劃值的香蕉圖

每一條S形曲線都是對應某一特定的工程進度計劃。進度計劃的非關鍵路線中存在許多有時差的工序或工作,因而S形曲線(投資計劃值曲線)必然包括在由全部活動都按最早開工時間開始和全部活動都按最遲必須開工時間開始的曲線所組成的“香蕉圖”內。

其中:a是所有活動按最遲開始時間開始的曲線,b是所有活動按最早開始時間開始的曲線。(此圖可在講到香蕉圖時,逐次畫線,提到以最遲開始時間的曲線時畫一條,講到按最早開始時間的曲線時畫一條,組成香蕉圖;最后再用顏色填充其內,表示所有曲線均在香蕉圖內)

一般而言,所有活動都按最遲時間開始,對節約建設資金貸款利息是有利的,但同時也降低了項目按期竣工的保證率,因此必須合理地確定投資支出預算,達到既節約投資支出,又控制項目工期的目的。
