模板的工程算量
一、根據混凝土量快速估算模板用量
1、適用情況:一般用于工程開工前期,在已知混凝土用量的情況下估算模板用量,以初步估算工程周轉材料成本投入數量,為籌措資金提供依據。
2、優缺點:
優點:速度快,簡便節約計算時間。
缺點:模板用量計算結果不夠精確。
(一)各種截面柱模板用量
1、正方形截面柱 其邊長為a×a時,每立方米混凝土模板用量U1按下式計算:
U1=4/a
2、圓形截面柱 其直徑為d時,每立方米混凝土模板用量U2按下式計算:
U2=4/d
3、矩形截面柱 其截面為a×b時,每立方米混凝土模板用量U3按下式計算:
U3=2(a+b)/ab
(二)主梁和次梁模板用量
鋼筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式計算:
U4=(2h+b)/bh
式中b——主梁或次梁的寬度
式中h——主梁或次梁的高度
(三)樓板模板用量
鋼筋混凝土樓板,每立方米混凝土模板用量U5按下式計算:
U5=1/h
式中h——樓板的厚度。
(四)墻模板用量計算
混凝土和鋼筋混凝土墻,每立方米混凝土模板用量U6按下式計算:
U6=2/d
式中d——墻體的厚度。
二、按照混凝土構件與混凝土的接觸面展開的辦法進行精確的模板算量。
1、適用范圍:常用于成本核算,及班組工程款結算。
2、優點:數據準確
缺點:計算過程繁瑣,占用時間較長,受計算者個人水平影響較大。
方木的工程算量
快速估算法
每平方米模板方木(50×100)用量V:
V=0.0333(m3)
對拉螺栓長度計算

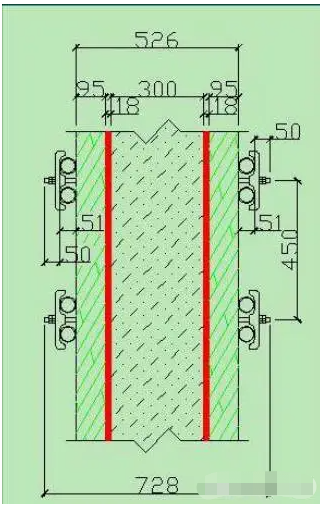

4.5m以下墻體對拉螺栓長度計算
4.5m以上墻體對拉螺栓長度計算

4.5米以下高度墻體對拉螺栓長度計算:墻厚+2×18(模板厚)+2×95(方木厚)+2×51(水平鋼管外徑尺寸)+2×(50~75)(鋼管兩邊預留長度)
4.5米以上高度墻體對拉螺栓長度計算: 墻厚+2×18(模板厚)+2×95(方木厚)+2×51(水平鋼管外徑尺寸)+2×51(豎向鋼管外徑尺寸)+2×(50~75)(鋼管兩邊預留長度)
對拉螺栓數量的計算
1、墻體對拉螺栓
a、止水型對拉螺栓個數=(墻體長度÷對拉螺栓水平間距+1)×[(墻體高度-150)÷對拉螺栓豎直間距+1]
b、周轉型對拉螺栓個數={(墻體長度÷對拉螺栓水平間距+1)×[(墻體高度-150)÷對拉螺栓豎直間距+1]} ×1.05
注:其中1.05為周轉型對拉螺栓的損耗
2、柱對拉螺栓
柱對拉螺栓個數計算方法根據實際柱截面尺寸及施工方案進行計算
